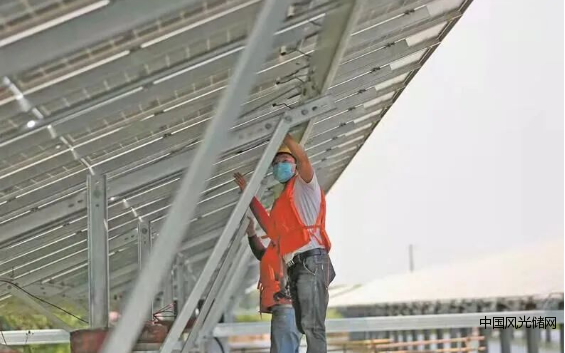

近日,记者在铜陵市义安区西联镇110兆瓦渔光互补光伏发电项目建设现场看到,一排排已安装的光伏板在阳光的映照下熠熠生辉,板下可见鱼儿在水中自在的游动。不远处,几名运维工人正在光伏板间来回穿梭巡查,为安装电缆做准备。

“该项目是2021年3月份全面进场开工建设的,本来计划在2022年5月底建设完成并网发电,但受疫情影响,部分工人无法到场,光伏板运输困难,耽误了不少工时。”该项目负责人赵勇告诉记者。

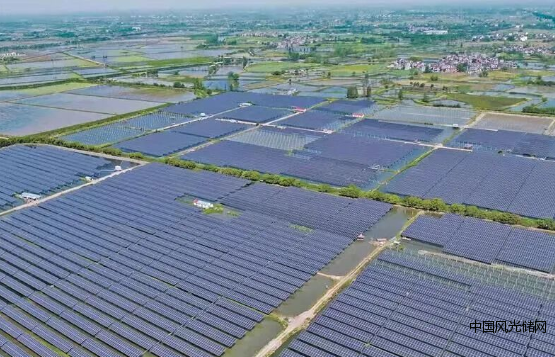

义安区西联镇110兆瓦渔光互补光伏发电项目位于义安区西联镇东湖养殖场区域,项目设计装机总容量110兆瓦,整体规划占地面积2500亩,总投资3.718亿元。项目建成后年均发电量可达1.35亿度,年均发电效益约5200万元。项目将光伏发电和渔业养殖相结合,板上发电、板下养鱼、渔光互补、一地两用,集“先进渔业养殖、科普教育、新能源”于一体。截至目前,该项目已完成装机容量80多兆瓦,其中有32兆瓦已经成功并网发电,剩余工程计划在2022年5月底完成。

“4月8日我们项目正式复工,当前我们正在积极组织人力、机械,全力以赴把疫情耽误的时间抢回来。”赵勇表示,目前到场员工正在全力加速安装电缆,力争在计划时间内完成项目并网发电。
